半个月、5 轮迭代、0.29 元 OCR:一个被平台政策杀死的全栈项目复盘

半个月、5 轮迭代、0.29 元 OCR:一个被平台政策杀死的全栈项目复盘

半个月、5 轮迭代、0.29 元 OCR:一个被平台政策杀死的全栈项目复盘

一、项目讣告

上个月帮朋友定制了一套内部管理后台,跨度半个多月,前后 5 轮需求迭代,主力开发是 Claude Code,集成阿里百炼的视觉模型做图片识别。

第五轮交付完成的第二天,朋友的腾讯账号被全面封禁,10 年老号,项目当天彻底关停。

一行代码没改,系统就死了。

这篇复盘想讲三件事:

  1. 2026 年的 AI 编码到底强到什么程度
  2. 5 轮口语化反馈,怎么管成可执行的需求
  3. 工程做对了,但商业判断做错了,会发生什么

二、系统是什么

业务定位很简单:游戏账号收益的内部管理后台

每天,业务员要面对一堆第三方软件吐出来的截图——账号余额、产出明细——人肉抄到 Excel 再对账,错漏率高、时效性差。我们做的事情就是把这件事系统化:设备、账号、每日产出、卖出记录、结算单,五张主表打通;截图自动识别成结构化数据,自动入库、自动对账。

抽象一下数据模型,差不多是这样:

device ──┬── account ──┬── daily_income
         │             └── sale_record ── settlement
         └── operator

技术栈一句话:若依(RuoYi-Vue)二开 + 阿里百炼 qwen-vl-max + Claude Code 主力开发

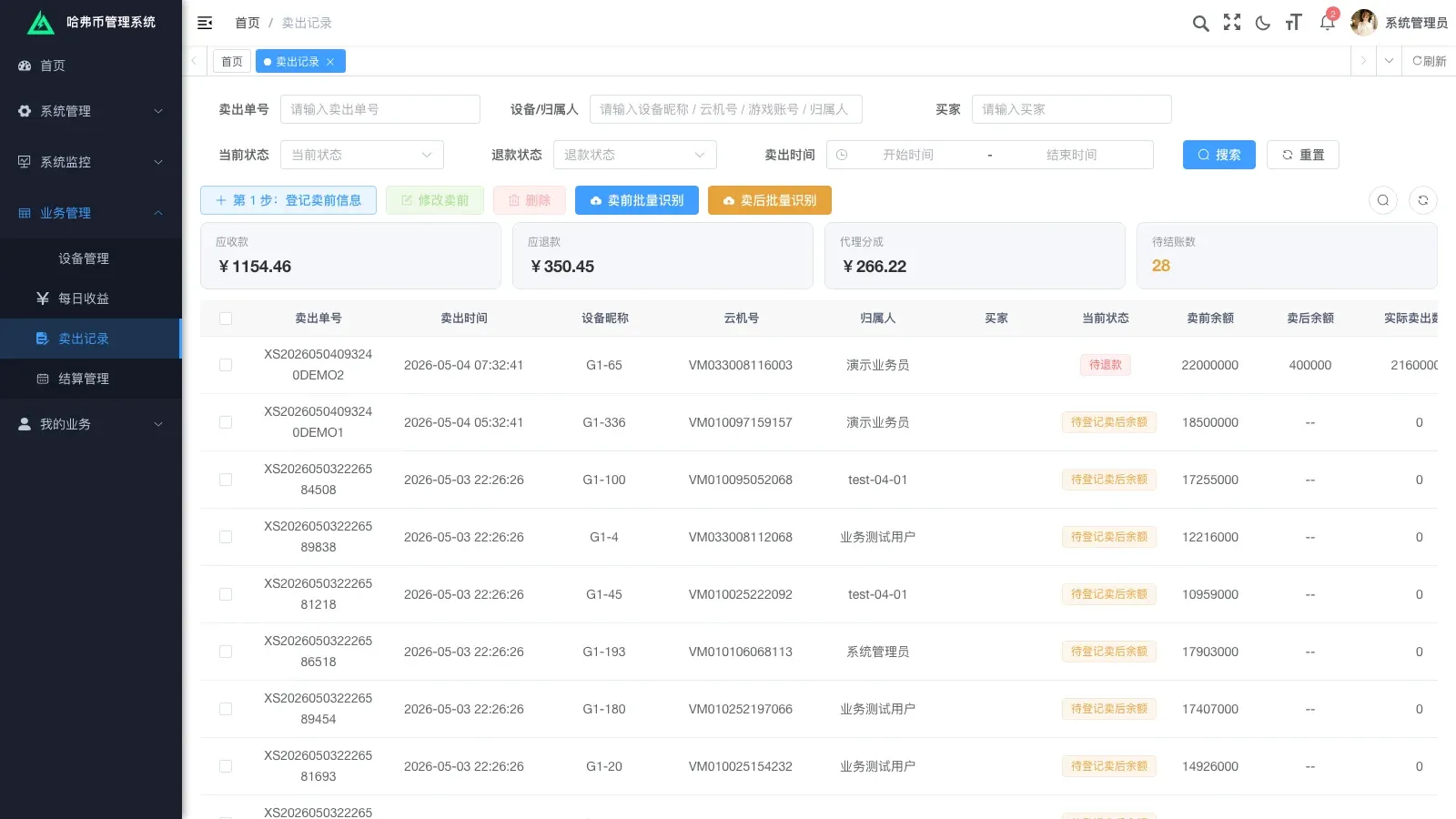

卖出记录主列表:五张主表中最高频的一张,每天靠它对账


三、技术栈选型与取舍

为什么选若依

客户预算紧、交付窗口短。若依自带权限、字典、代码生成器、菜单、日志,开箱可用。从零写一套权限体系再做业务,时间至少多花 60%。这个项目没有任何理由不复用。

二开的代价是每次升级若依底座要小心,但客户后续不打算大版本升级,权衡之后选若依完全成立。

为什么选阿里百炼 qwen-vl-max

候选有 GPT-4V、Gemini、阿里百炼、智谱 GLM-4V 几家。最终选阿里百炼的理由:

为什么不上 Spring AI / LangChain

这个项目里 AI 只承担一个明确的单点能力:把图片转成结构化字段。包一层 RestTemplate 调 DashScope HTTP 接口就够。引入 Spring AI 的好处主要在多模型路由、agent 编排、向量检索——这些功能在本项目里全都用不上。引入大框架等于增加无效复杂度。

工程取舍的原则是:能少一层就少一层

影刀 RPA MCP(备用未启用)

仓库里有一份 yingdao_mcp_server/。原计划是把第三方软件操作也自动化掉(Claude Code 通过 MCP 直接驱动影刀做点击/截图),但客户最终反馈”业务员每天点点就行不用全自动”,没启用。这部分代码留着备用。


四、AI 开发力压测:0.29 元跑完 150 次识别

这是整个项目最反直觉的部分。

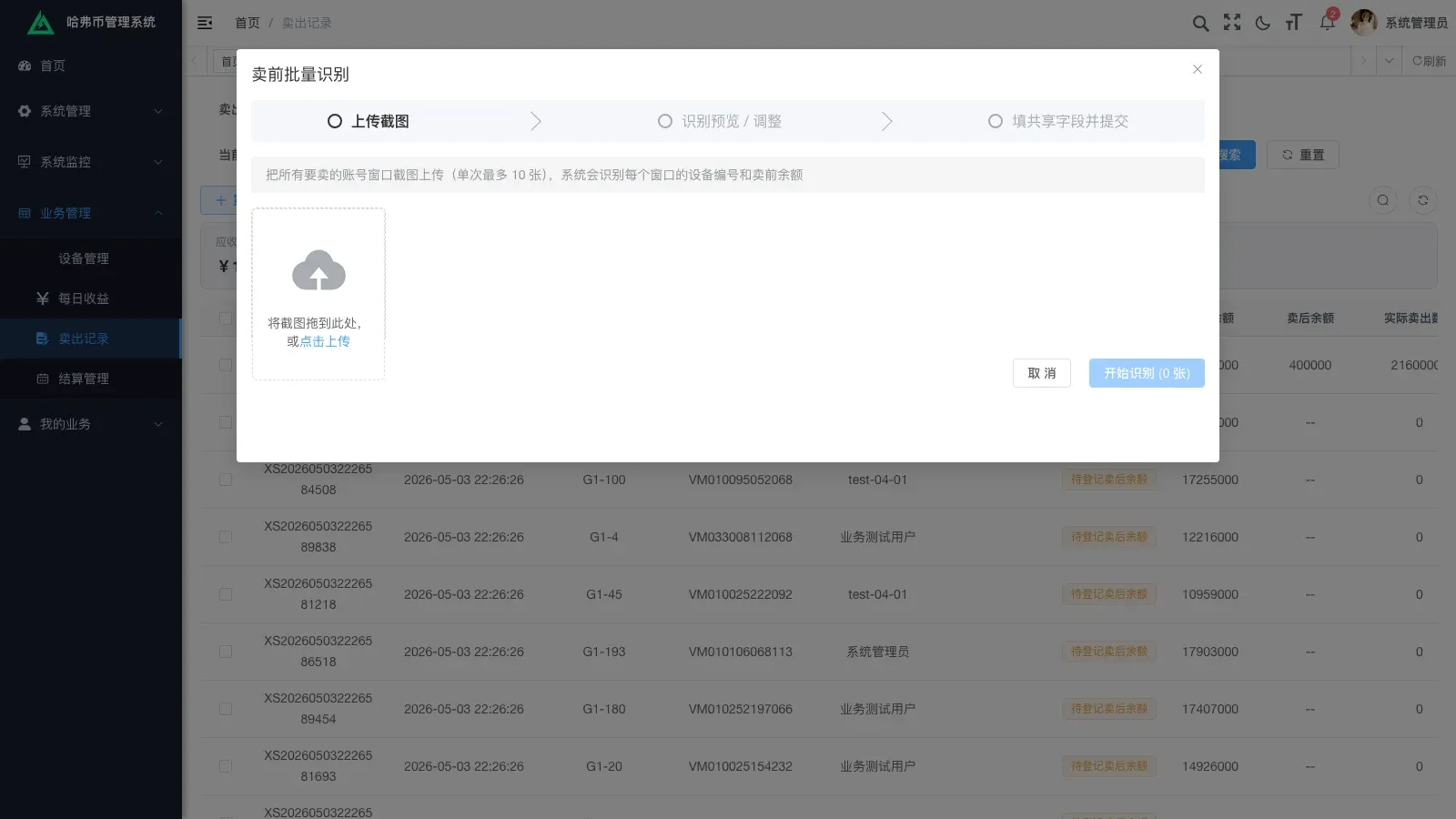

OCR 入口:拖一张第三方软件截图进来

识别结果直接落到表单,业务员审一下点保存就入库

阿里百炼后台数据

阿里云月账单

整整 150 次多模态图像识别,全栈联调期间反复回归测试,总共花了 0.29 元。token 经济学已经被打到了”对中小项目几乎免费”的水平。

Claude Code 在这次的角色更直接:

我的角色更多是”产品 + 架构 + 客户接口人”,写代码这件事在这个项目里几乎不再是瓶颈

但代码生成快,不等于项目交付快。真正的瓶颈在下一节。


五、5 轮需求迭代怎么管

客户反馈的形态长这样:

无结构、有歧义、混合载体。直接照着做就是返工。

我自己定的处理流程是:每一轮收到反馈,先把客户原话逐条抄录到一份确认稿里,然后给每条拆出三栏:

| 我方理解 | 当前实现现状 | 待客户拍板的细节(Q&A 选项) |

让客户在每个 Q 下面勾选,而不是凭印象描述。

举两个真实案例。

案例 1:勾选汇总

客户原话:“最重要、最重要的就是根据勾选显示出代币总数,这个我们要给老板报。”

直接照做,会做出”勾选行的余额合计”。但拆细之后发现至少 3 个待定项:

每一个 Q 都是真实分歧点。如果不在确认稿里逼出来,等开发完了客户一句”不是我想要的”就要返工。

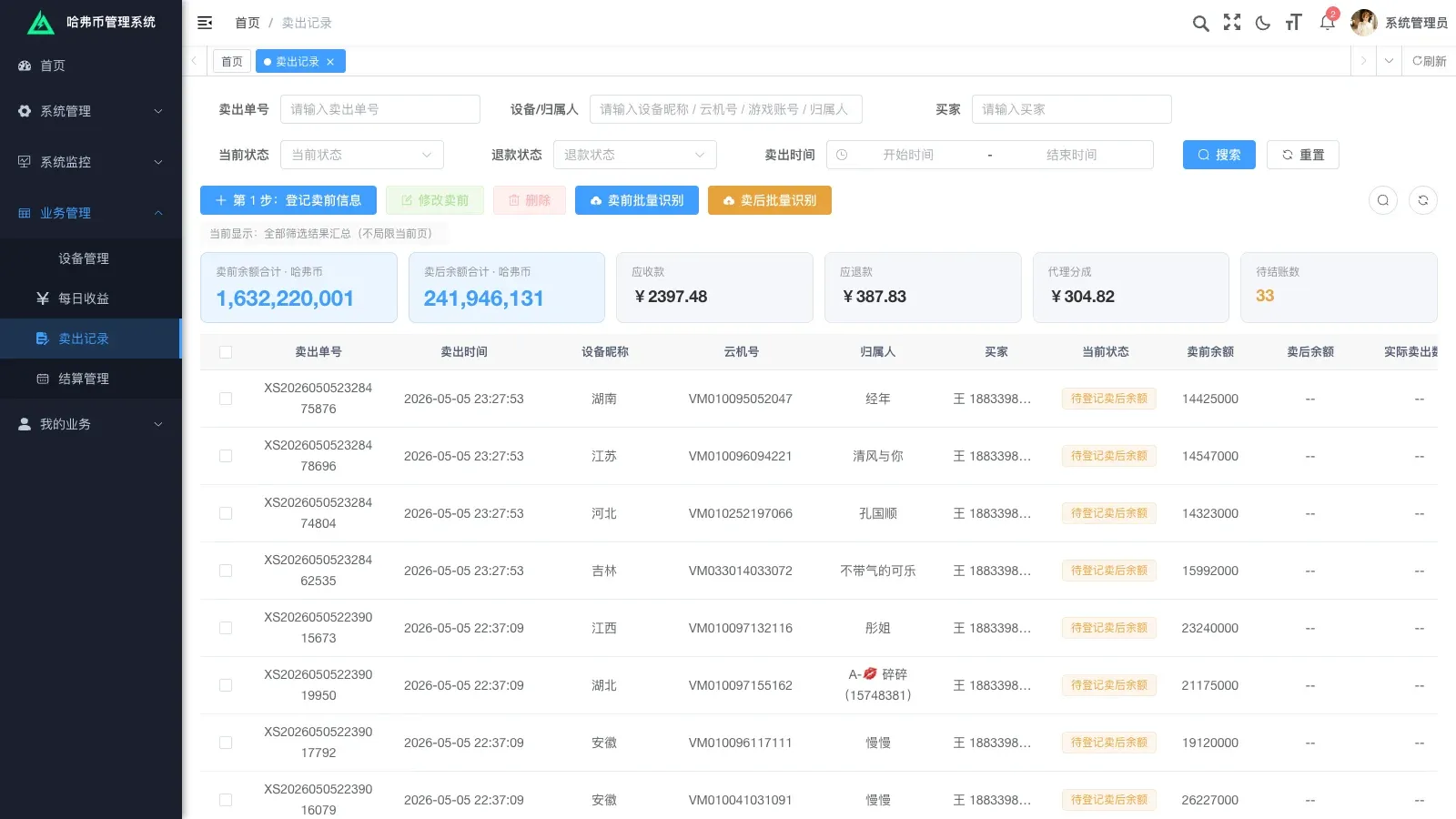

勾选行后顶部出现卖前总余额、卖后总余额、代币总数三张 chip

案例 2:字段命名歧义

客户截图反馈”卖出记录的结算状态没有根据结算管理同步改变”。

我读源码发现:后端 BizSettlementServiceImpl.syncSettlementBizRecords() 逻辑是对的,根据 BizSettlementItem.bizType='SALE' 把对应 BizSaleRecord.settle_status 置 1,绑定 settlement_id前端列表展示的列叫”结账状态”,prop 是 settledFlag(手工标记字段),不是 settleStatus(自动同步字段)。两个字段命名相近、语义不同,看起来”没变”实际上是显示了错的字段。

如果直接照客户说的”修后端同步逻辑”去改,就是错的修法。真正的 bug 是前端列展示了错误的字段,或者两个字段的命名/语义本身就该重构。

这种歧义如果不在确认稿里把”客户说的没变”和”代码里到底哪条逻辑没跑”对齐,就会反复返工。

教训

AI 让写代码快了 10 倍。但把客户的口语反馈翻译成确定的需求,AI 帮不上。这一步还是只能靠人——靠你强迫客户在选项里勾选,而不是靠脑补。

这件事也是 AI 时代外包/接活的真正护城河。代码人人都能让 AI 写出来,需求确定性和产品判断不是。


六、工程做完了,但业务死了

5-07 上午,第五轮交付收口。CHANGES.md 列了 6 项主要变更 + 1 项优化,全部完成并通过编译:

  1. 时间筛选支持时分秒精度
  2. 列名调整(云机号 → 设备编号)
  3. 退款流程自动化(移除手动确认按钮)
  4. 操作员奖励口径从”比例”改为”固定金额”
  5. 设备管理默认奖励口径同步调整
  6. OCR 批量识别支持手动编辑
  7. OCR 识别精度优化(小额阈值过滤)

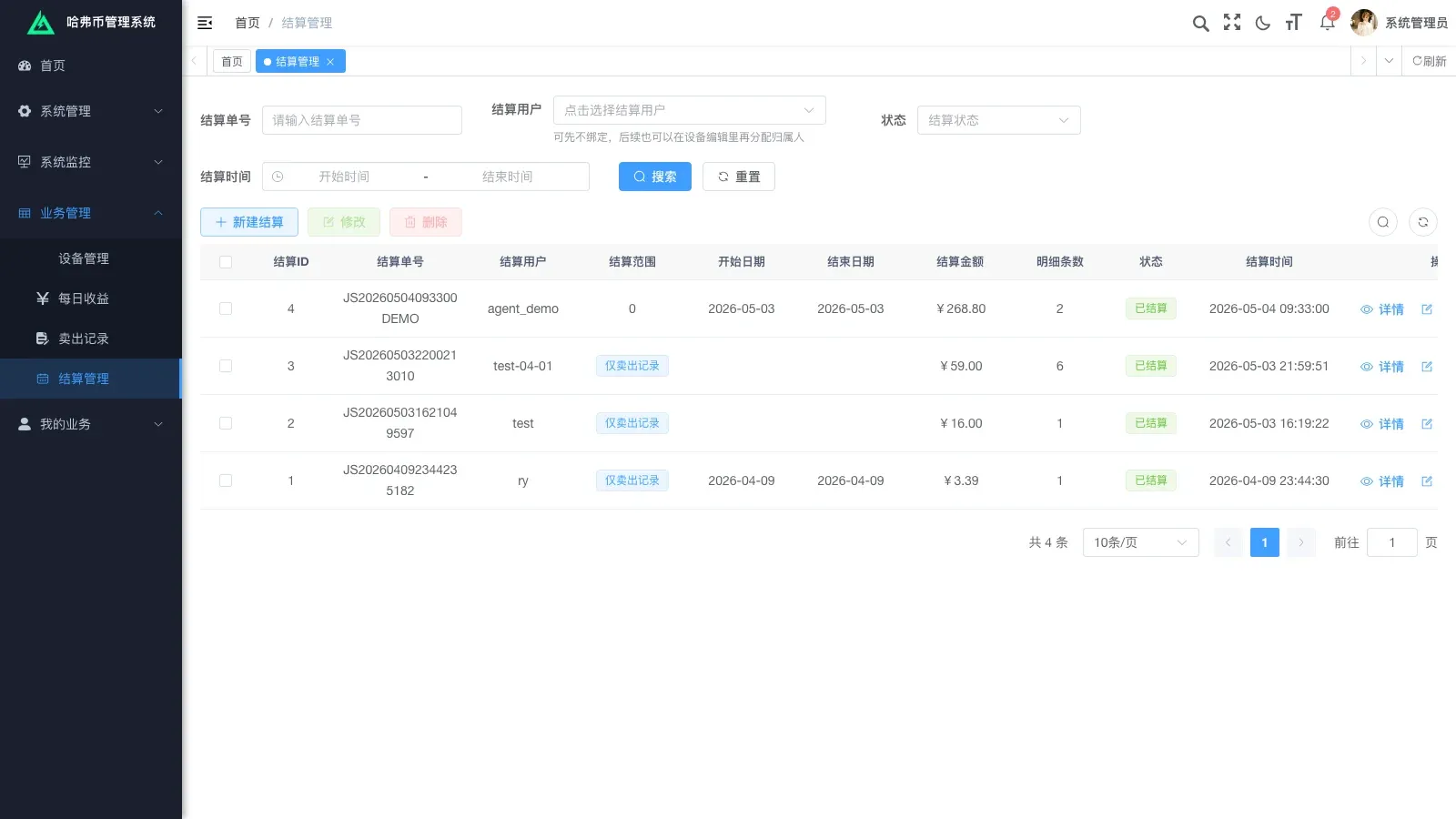

结算单列表:第五轮把退款流程接进来后,状态流转才算闭环

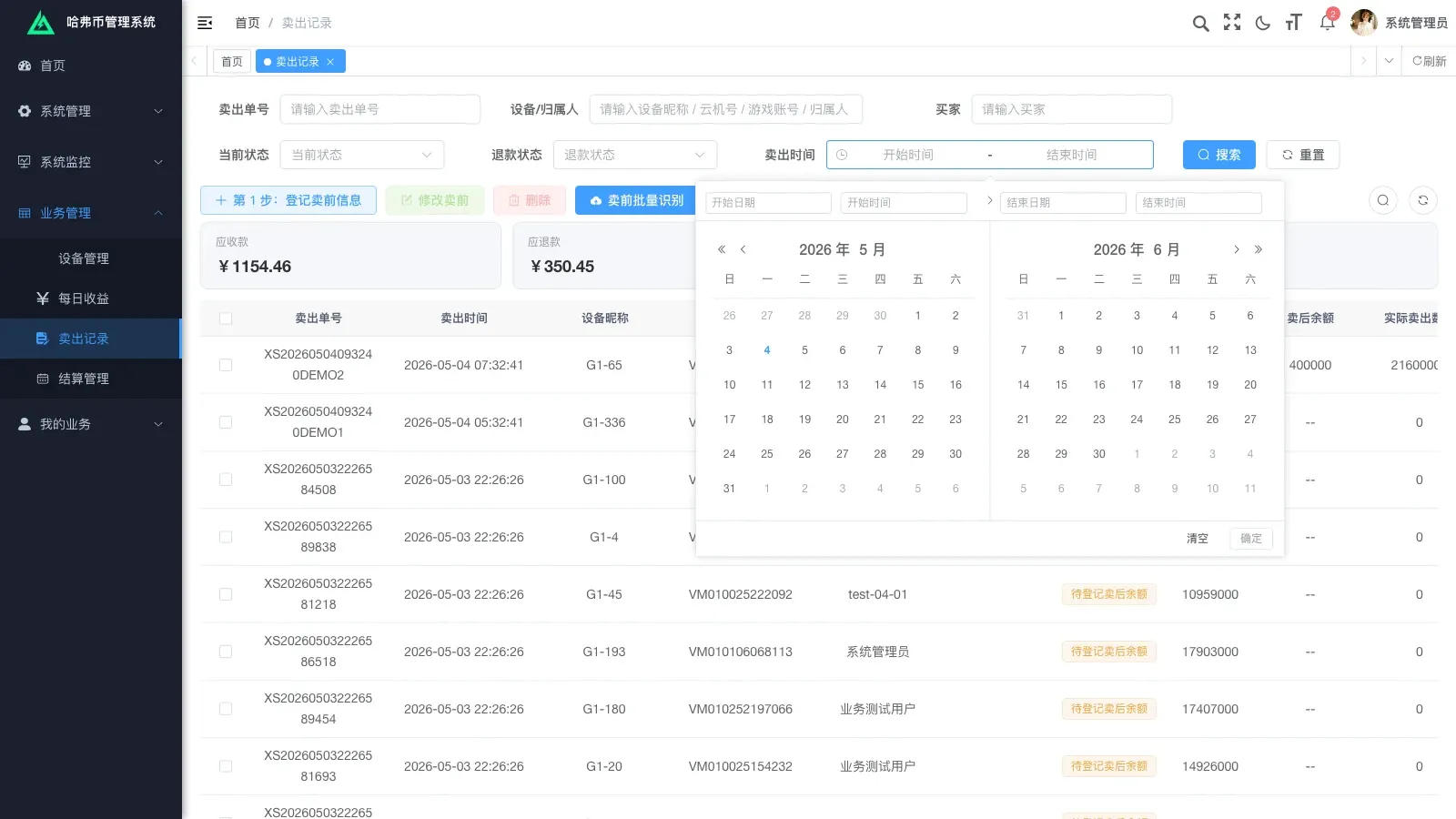

时间筛选支持到秒——客户业务结算高峰集中在凌晨某一分钟内,原来的"日"精度根本没法用

同一周,朋友的腾讯账号被批量封禁,10 年老号。项目当天关停。

一行代码没改,系统下线。

真正的反思

技术评估之外,必须做平台风险评估

接外包、做朋友的项目,大家容易盯着技术可行性、预算、工期。但有一类风险被反复忽略:这个业务在它依赖的渠道(微信、抖音、支付宝、应用市场)那边,是合规的吗?是灰区吗?是政策窗口随时会关的吗?

这一项不过关,AI 写得再快也是埋单。

我下次会做的:项目启动会增加一个环节,平台依赖清单 + 政策稳定性自评

这不是法务问题,是项目可行性评估的一部分


七、结语

AI 开发力 = 加速器。 平台政策 = 刹车 + 急停按钮。

两件事没有先后——刹车永远先于加速器

2026 年再说”开发太贵”基本上是借口。但说”项目失败是因为技术没做完”,更像是借口。

这次不是技术失败,是商业判断失败。

下次先做后者。
